青岛财通海玉健康驿站

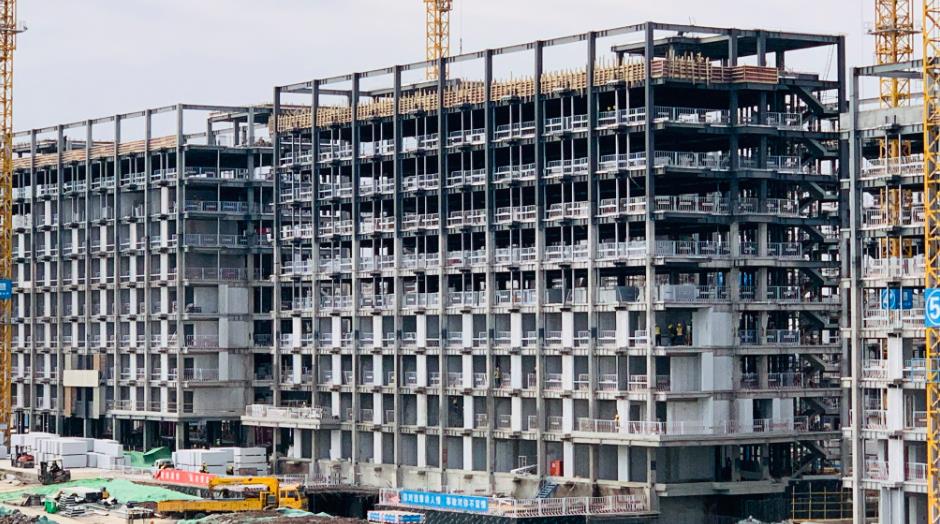

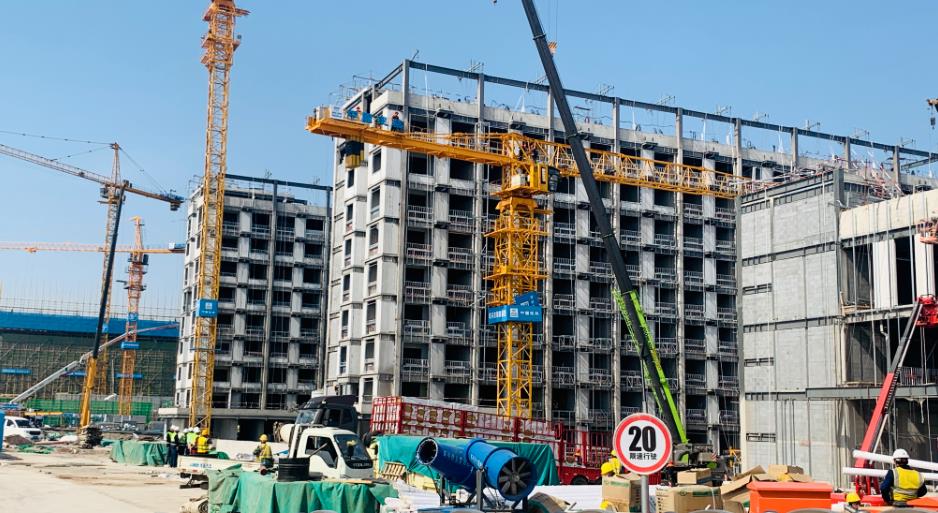

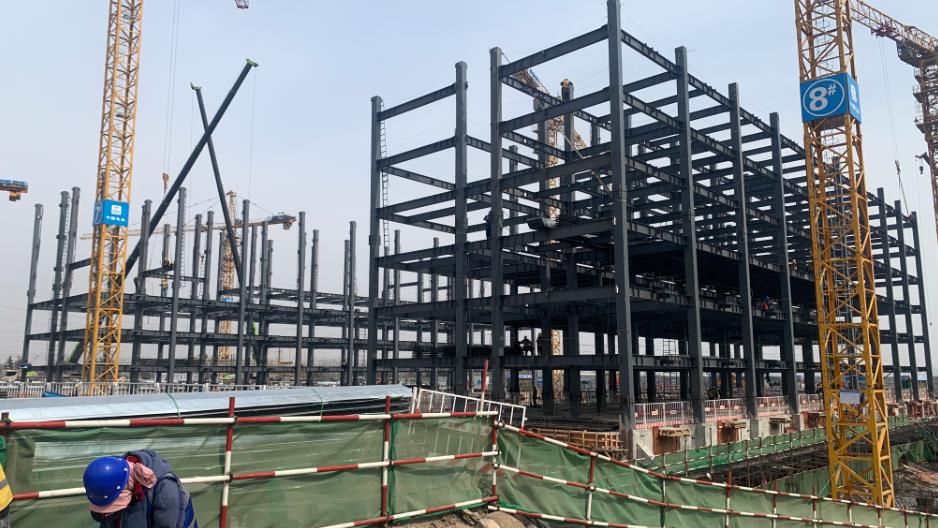

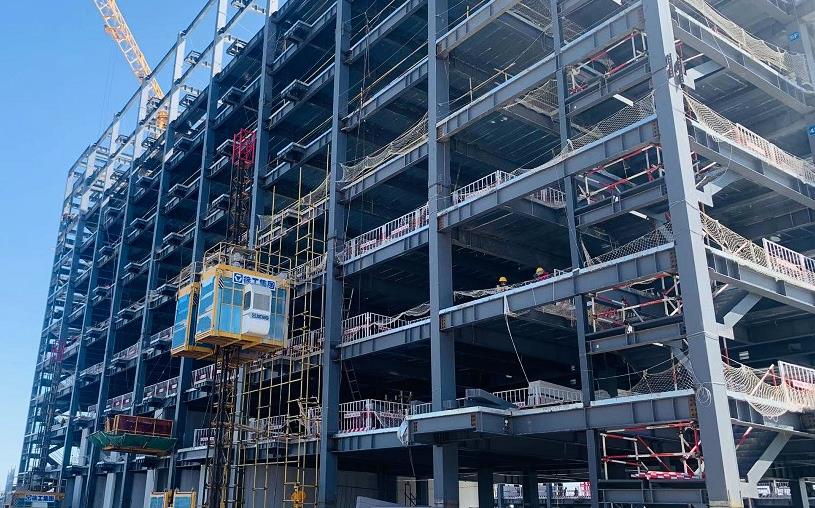

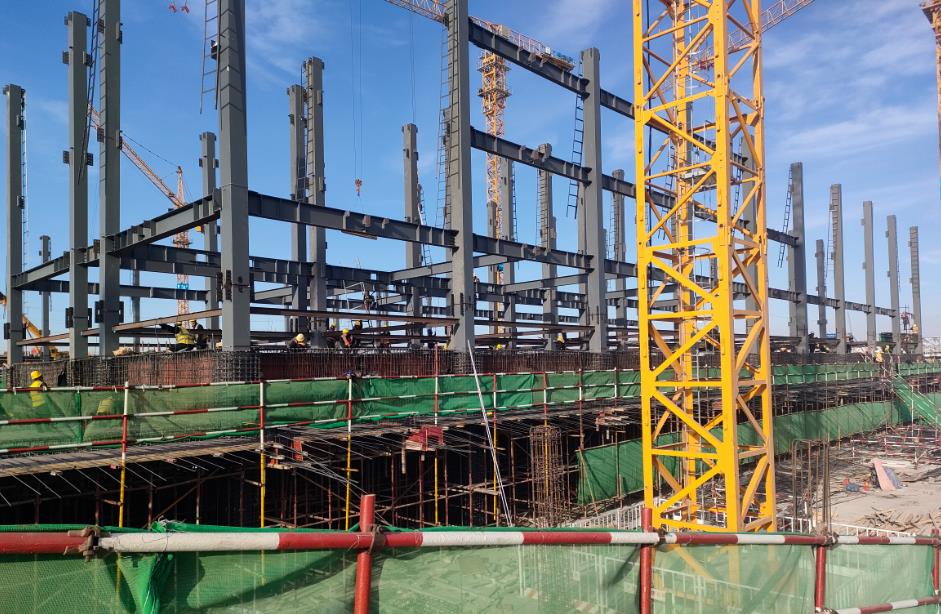

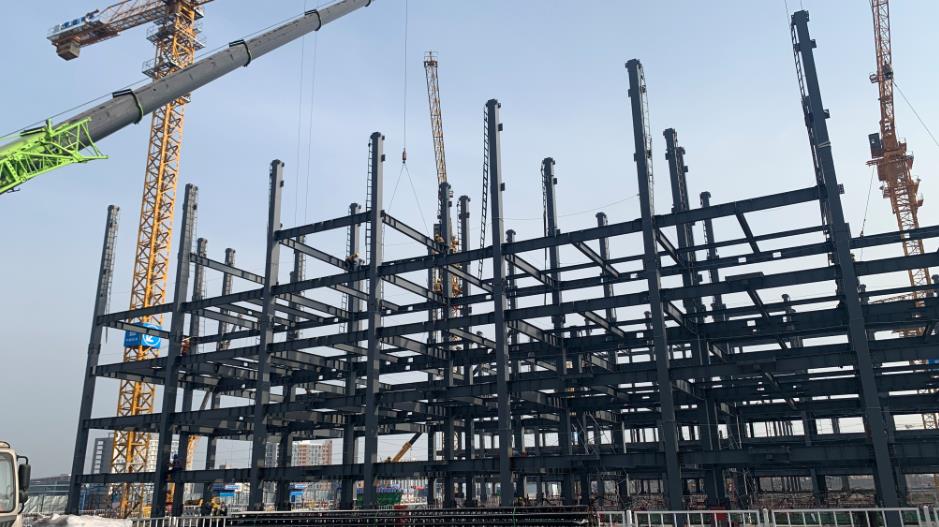

       本项目于2022年2月13日工人开始进场做预埋工作。2月24日8号楼开始钢柱吊装,2月27日7号楼开始钢柱吊装。3月份为满足甲方及业主规定工期顺利完成,项目部全体员工昼夜不停的安装、焊接,钢构件于3月底主体大面完成。4月17日7号楼8号楼钢构件、收尾全部完毕,工人,工具全部撤场,进入最后验收,结算阶段。
